装修房子的步骤和流程及详细过程 装修房子的步骤和流程及详细过程视频
装修的步骤是什么?装修房子有什么顺序和流程?整理了从装修前准备到每个装修环节的施工重点和验收、主材安转、材料准备出发,业主可以参考以下的装修步骤,看完后对于装修的步骤流程一定会有比较清晰的思路!
这款装修“神器”分享给您~
点击下方组件链接小程序
装修的步骤:收房阶段 → 需求梳理阶段 → 准备阶段 → 拆改阶段 → 水电改造 → 瓦工阶段 → 油漆阶段 → 木工阶段 → 安装阶段 → 软装阶段 → 准备入住阶段
(以下是每个装修阶段详细的步骤流程,码字不易!看完三连!谢谢大家!)
一、收房阶段

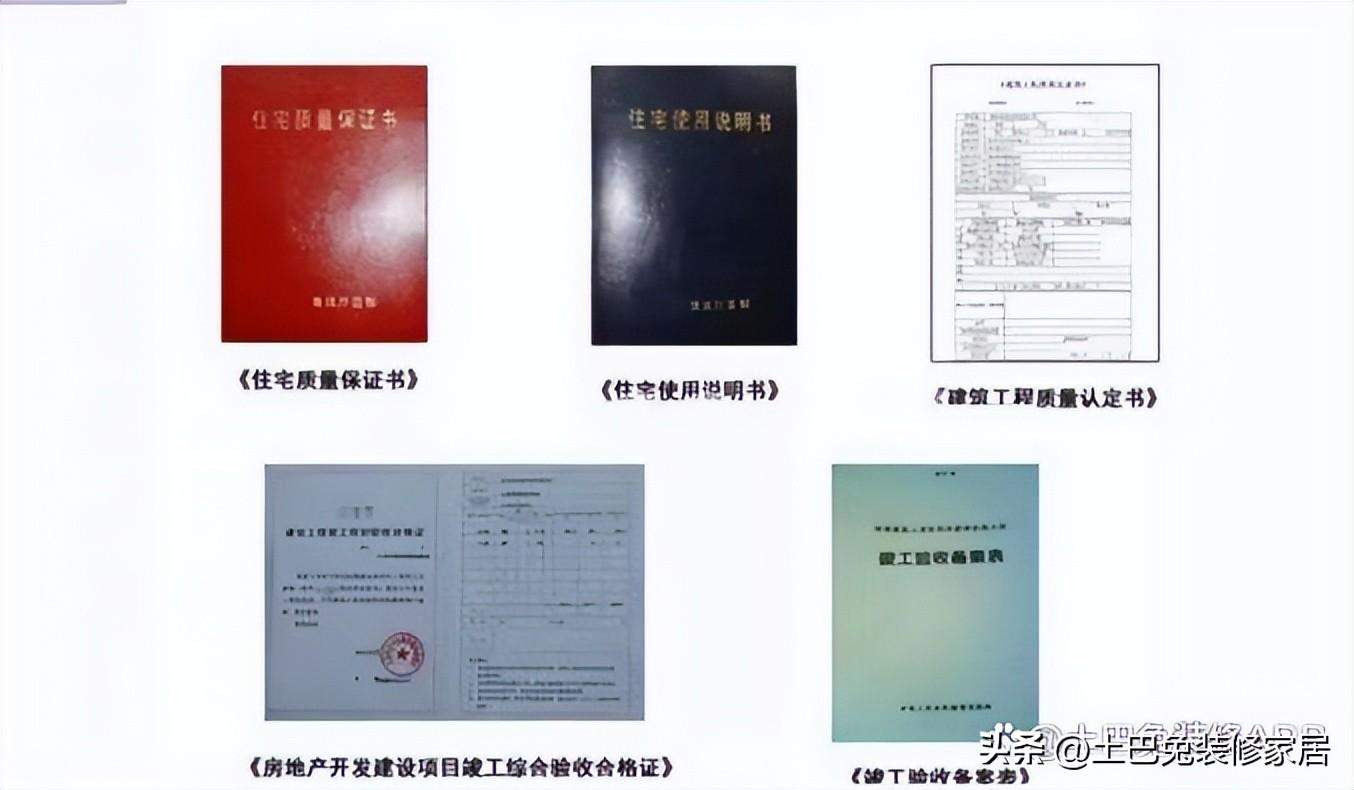

1.领取三书一证
三书:《住宅质量保证书》、《住宅使用说明书》(可带走)、《建筑工程质量认定书》
一证:《房地产开发建设项目竣工综合验收合格证》
一表:《竣工验收备案表》
2.验房内容:
①房屋结构:房屋结构与合同是否一致
②房屋面积:一般实际面积与房屋合同面积误差在3%之内属于正常范围,误差超过3%,则可以要求以双方的合同约定为准进行赔偿
③水电:检查水表是否安装到位,下水管道是否通畅,电路是否正常通电
④墙面、地面:墙面和地面是否平整,有空鼓,有裂痕
⑤门窗:入户门、阳台门、窗户开关是否灵活自如,有没有损坏等
⑥电路 :配电箱、电表是否正常安装,查看电闸能否
⑦钥匙 :钥匙是否全部交付完成
二、需求梳理阶段
1、想装出个什么样的家
简单来说,喜欢温馨感可以选择日式风和北欧风,喜欢情调选择法式风,追求质感选择现代轻奢风,喜欢传统文化的选择中式风。
2、选择装修模式
清包:装企只负责装修施工,而设计、选材、购料、验收由业主完成。
半包:由装修公司负责设计、辅材与施工,主材自己购买
全包:设计、主材辅材、施工、通通由装修公司提供。
★如果时间充裕,懂装修选清包;如果想要把控材料质量,选半包;如果想要拎包入住,选全包。
准备花多少钱装修
1500元/㎡——-相当于快捷酒店(简装)
2000元/㎡——-相当于三星级酒店
4000元/㎡——-相当于五星级酒店
三、准备阶段
1、装修公司负责:量房(业主多找几家装修公司量房,对比一下数据是否有差异)、设计方案、报价
2、业主负责:
对比选择装修公司 ——《装修公司考察评估表》
参考报价&合同—–《装修防坑手册》

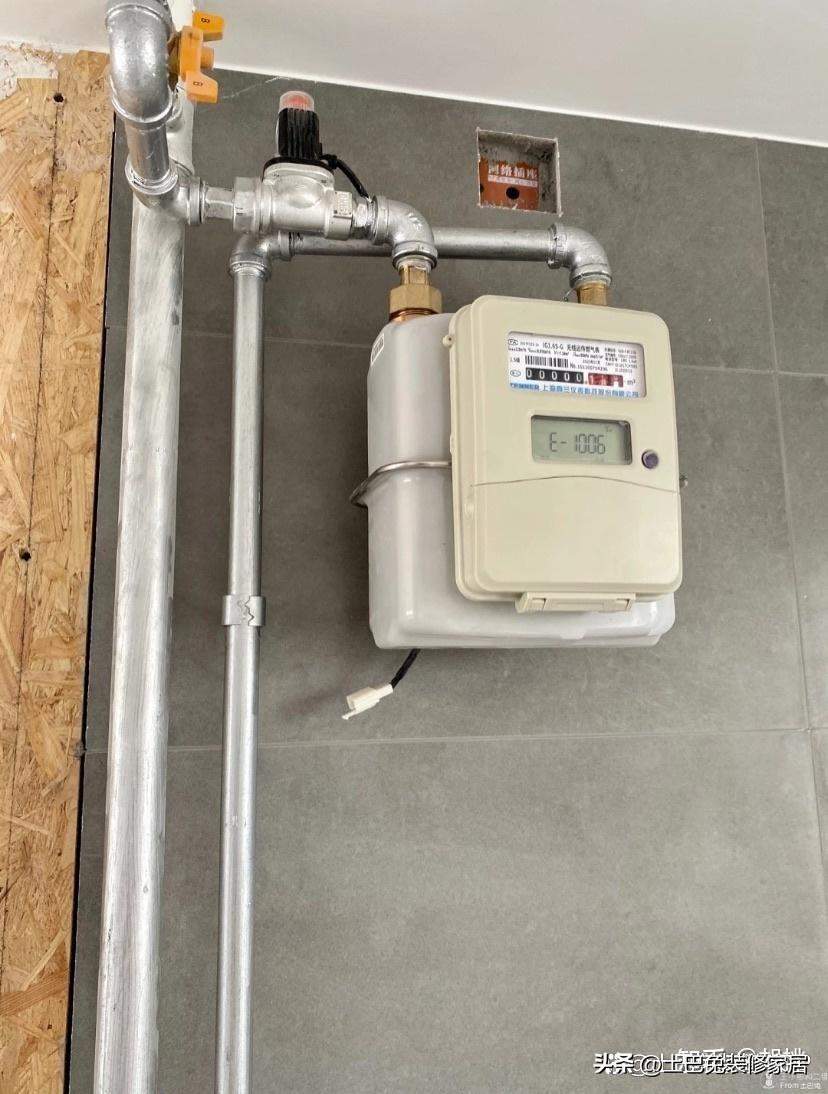

申请安装燃气表—–从申请到安装管道一般需要10-15个工作日,建议大家提前预留好时间
3、办理装修手续:
选择清包:房产证,整本正页都要拍、业主身份证正反面、原始户型图、墙体改动方案(可以找设计师提供)、装修施工方案及图纸复印件、施工人员照片、身份证复印件、装修公司资质、装修押金(各个小区收取的不同,最少也在2000元一般装修完工验收 后会退给业主)
选择装修公司装修:业主身份证正反面、装修押金(各个小区收取的不同,最少也在2000元,一般 装修完工验收后会退给业主)
与邻居打好招呼:敲墙施工时,噪音和震动比较大,如果周围已有邻居入住,可能会对邻居们的生活产生影响。
四、拆改阶段
1、拆改交底:
业主—-明确承重墙和非承重墙
设计师—- 出拆改图纸,明确哪里需要拆,哪里需要新建
工人—-现场确定需要敲墙和建墙的位置
2、施工环节&注意事项:

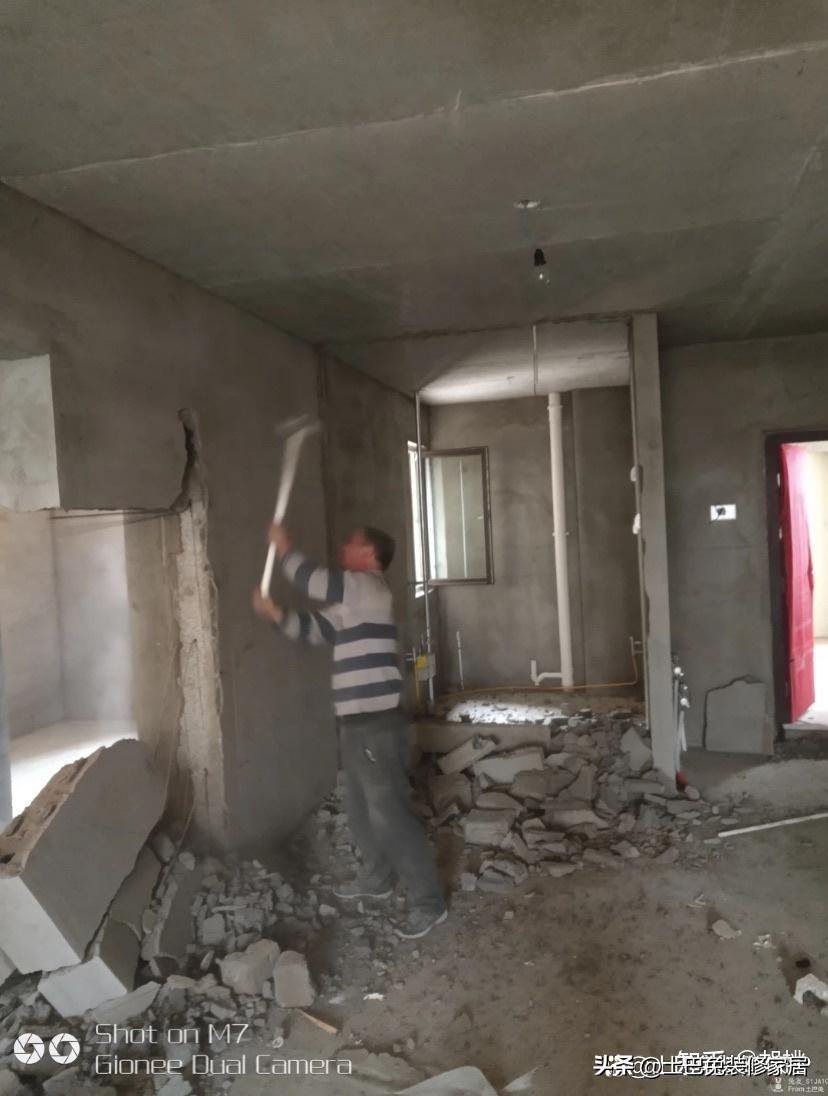

主体拆改—-①不能敲承重墙,因为损坏承重墙体即是破坏了所在建筑的抗震。
②不要一上来就用力砸墙,而是应该先做好大块墙体的切割,再慢慢进行砸墙。
①拆除的垃圾清运费要跟装修公司协商好
新建墙体—-①砌墙最好不要一次砌到顶,墙体顶部要斜砌,②记得使用轻体砖,做完记得挂网
门窗拆改—-不是必做项,注意保护好房屋结构不被破坏,做好加固处理
3、拆改验收:①检查是否有敲承重墙
②检查门窗拆除是否干净
③检查建筑垃圾是否清运干净
4、预约商家测量:橱柜商家—–厨房水电图是由橱柜公司提供的,拆改完成前须拿到厨房水电图
定制类商家—–浴室柜、淋浴房等定制类测量可以预约上门
5、提前预购商品:预定防盗门&窗—–防盗门一般需要提前半个月订做,定制窗的时间大约需要一个月时间
厨卫设备—-厨卫用品尽早订购,主要为了精确尺寸,也可以让自己从另一个角度去反推插座数量、插座高度是否正确。避免后续遗憾
五、水电改造
1、水电交底:
业主—-确定好烟机、灶具、热水器、洗碗机等厨房电器、橱柜及中央空调等系统供应商。
设计师—-出水电点位图纸,明确水电的铺设线路,开关插座的位置
工人—-现场确定开关插座的位置
2、施工环节&注意事项:
水电改造:
①注意各线管的距离,管和管之间留有大约2cm的空隙
②强弱线管交叉处需要用锡箔纸处理
③水电施工图要保存好,万一后期使用过程出现问题可以准确定位问题
④避免开横槽,尤其是承重墙
⑤线管需管卡固定
安装挡水条—-提早安装的话,可以彻底把挡水条的底部封起来
防水:①卫生间墙面的防水装修高度要做大约30cm高,以防积水渗透墙面返潮,②有淋浴房的卫生间墙面防水高度一般要做到180cm;
水电验收:
①水管打压测试—-一般装修公司会自己带打压器来检查验收,未开始打压前,业主记得拍照确定数值,半个小时及以上后,再来看数值有没有变,如果数值没有变化,那么这项就没问题
②核实电线、水管品牌和型号

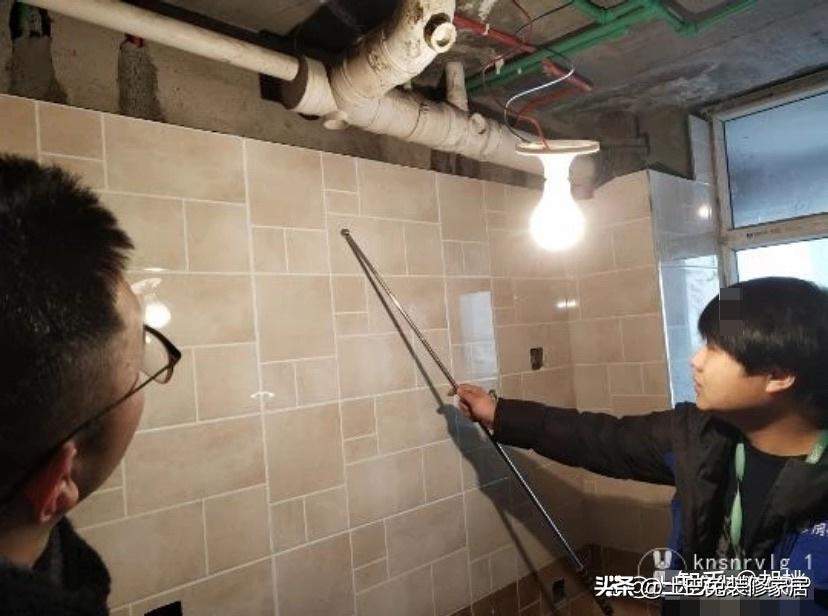

③检查电路—-这个一般由工长或者监理亲自演示,他们自己会带万用表,主要是检查水电改后,家里的电路是否会出现异常

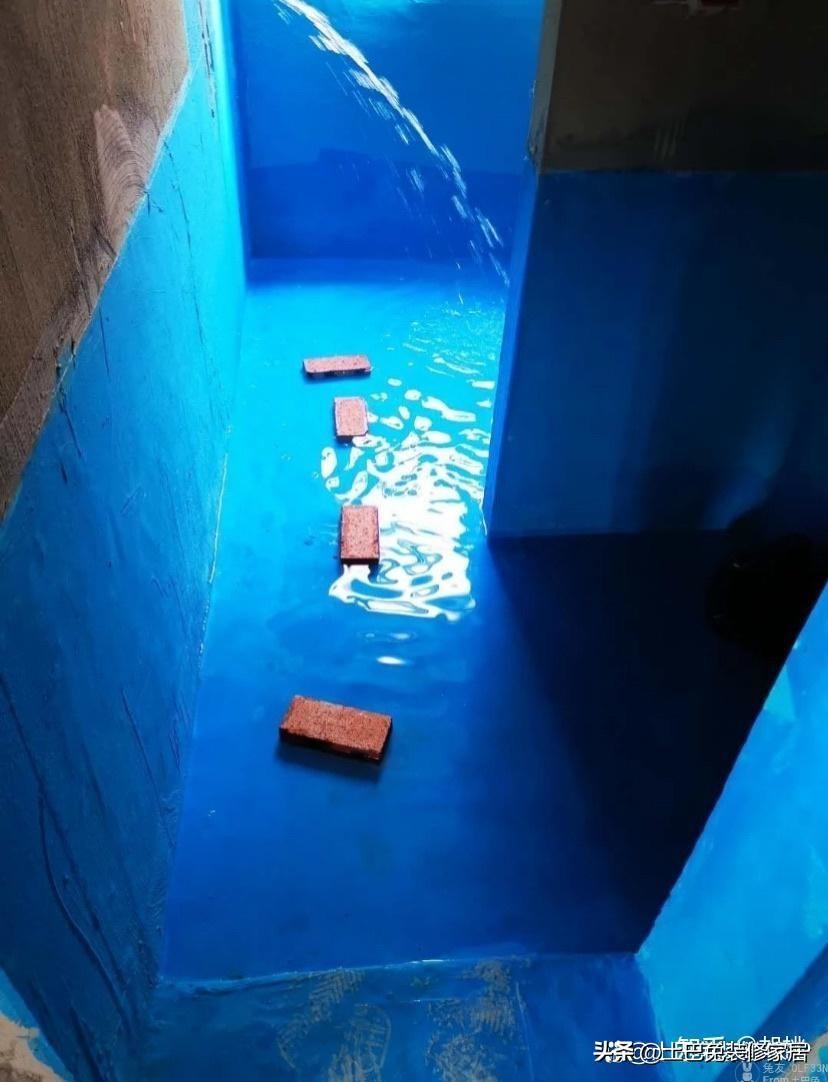

④蓄水试验—-闭水实验时间为48小时,并通知楼下住户,和物业一起检查,期间我们可以观察水位是否明显下降,隔壁墙壁或楼下对应位置有没有渗水痕迹。
3、预约商家安装:
地暖商家—–地暖在墙体改造和水电改造完毕后铺设最为合适,地暖回填完后,就不能进行水电开槽。
新风、空调商家—-新风、中央空调尽量同时装
4、提前预购商品:
选购瓷砖—-瓷砖在装修前提前订好,约好交付时间,瓦工第一天开工就要用到
网购地漏—–地漏这种小型五金件,可以提前线上挑选采购,铺瓷砖时让瓦工师傅直接安装。
六、瓦工阶段
1、瓦工交底:
业主—-提前选购好瓷砖
设计师—-确定瓷砖的设计方案
工人—-确认瓷砖铺贴的位置和对应的拼法
2、施工环节&注意事项:
补平墙面—-补平拆除和做水电施工时墙面和地面挖出的孔洞
安装浴缸、洗手盆、蹲便器—-①如果选择嵌入式的浴缸,则需要瓦工做靠边处理
②蹲便器需要在铺砖之前做好,贴瓷砖的时候方便找平对齐墙地砖铺贴
3、瓦工验收:
①检查地面排水坡度—-放水试试地漏排水速度,看地面是否有积水
②检查瓷砖的平整度—-检测瓷砖平整度时,可以用垂直检测尺或2M靠尺加楔形塞尺检测,将2M靠尺侧面靠紧被测面,其缝隙大小用楔形塞尺检测,编隙不得超过2mm,相邻砖高度差不得超过0.5mm
检查是否有空鼓—-检测方式是瓷砖贴好后的2-3天,用空鼓锤轻轻敲击贴好的瓷砖,通过声音判断瓷砖铺贴是否实在,牢固,标准为单片瓷砖空鼓部分要小于整块砖面积的15%,空鼓砖的块数要小于这一区间瓷砖总块数的5%
4、预约商家安装:封阳台——前面的水电做完了,就可以安排商家来封阳台,最好在铺地砖之前封好阳台。
5、预约商家测量: 橱柜&全屋定制—-瓦工完成后,可以预约橱柜,全屋定制商家上门进行精确测量,测量完成后由业主确认图纸及相关细节和最终费用后下单生产,生产周期通常为30天左右。
6、提前预购商品:
选购门槛石和窗台石—-瓦工进场的时候选购,需要根据家里的尺寸来订购,生产周期大概也需要5-7天,可以提前跟瓦工确定好需要的尺寸,这样瓦工在后续铺瓷砖的时候就可以直接安装,不耽误工期
网购地漏—-地漏这种小型五金件,可以提前线上挑选采购,铺瓷砖时让瓦工师傅直接安装。
七、油漆阶段
1、油漆交底:
业主—- 提前买好墙漆,确认好颜色
设计师—-提供配色方案
工人—- 现场确认油漆颜色和涂刷方案
2、施工环节& 注意事项:
墙面基层处理(刮腻子)—-①腻子要刮2-3遍,②每一遍干透再刮下一遍
墙面涂料处理—-①刷有色漆需要先小面积试色 ②注意施工环境,乳胶漆施工对于环境的湿度和温度都是有一定要求的,下雨天,大热天都不适宜施工。
3、油漆验收:
①外观验收—-自测方法:待涂料干燥后,自然光线下站在离墙1.5m处,检查是否由色差、刷纹、流坠等情况
②平整度验收
专业测量方法:
(1)墙角偏差检查:使用多功能内外直角检测尺能检测墙面内外(阴阳)直角的偏差。使用时,向下推打开角度指针盒,当指针在零的位置时,直角是90度,其偏差值直读,每格为1mm.一般
普通涂剧墙面乳胶漆的墙面偏差值为4mm
(2)墙面垂直度水平度检查:用垂直检测尺检测时,将检测尺左侧靠近被测面,观察指针,所指刻度为偏差值。墙面乳胶漆墙面乖直度偏差值一般为5mm,水平偏差值为4mm
八、木工阶段
1、木工交底:
业主—- 提前确认好木工所需材料
设计师—-确定木制品的设计图纸
工人—-现场确认安装的位置,尺寸细节
2、施工环节&注意事项:
①吊顶施工
安装窗帘盒—–窗帘盒与吊顶可以同步进行安装,如果家里没有吊顶,也可以让木工直接做一个挡板
饰面板安装—-现场木工制作,如衣柜、玄关柜、书柜等等;如果选择了全屋定制,则后期由商家进行安装
隐形门安装(根据房屋装修情况确定,有些业主不需要装隐形门)
3、木工验收:
①检查石膏板表面有无破损—-仔细看就行,破损的话后面上漆就会不平,影响美观

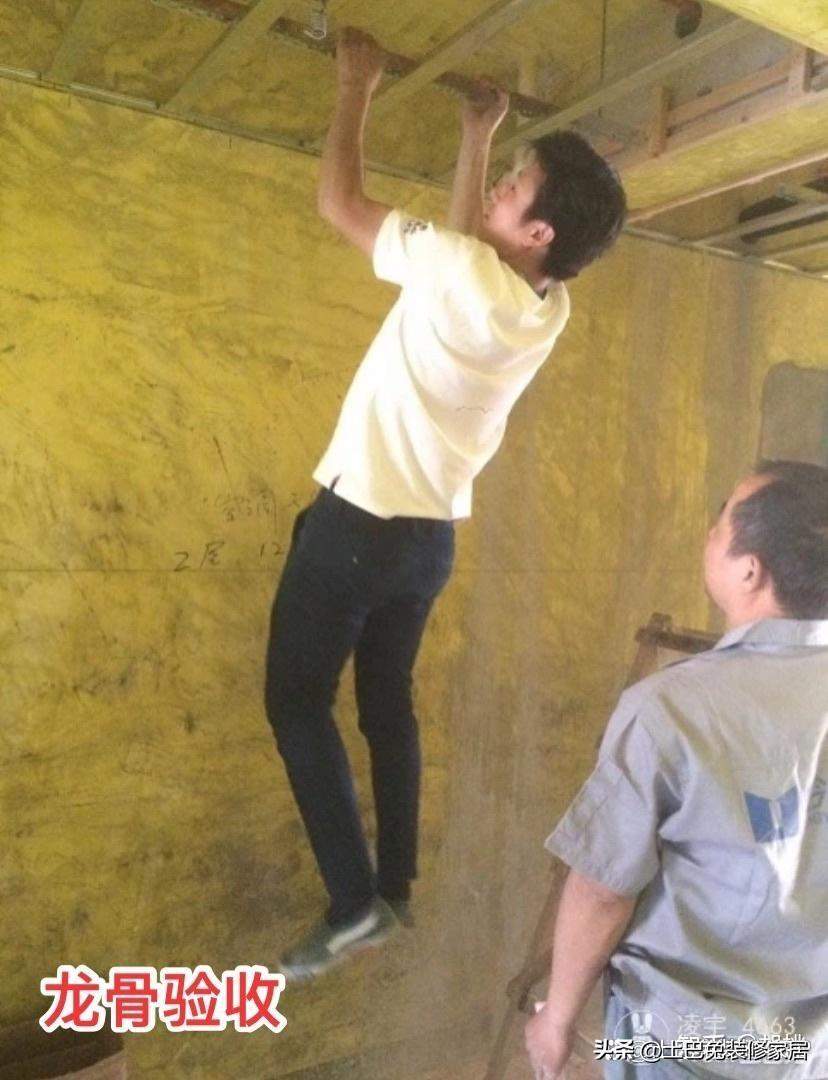

②木龙骨固定间距>600mm–用卷尺测量,龙骨的间距太大不牢固,说严重点还有可能会塌下
4、提前预购商品:
灯具—-卧室:宜设置分散、间接、亮度较低的光源,色温不超过3000k 照度100-200lux显色指数80以上
客厅:色温不超过5000k,显色指数80以上,照度100-300lux左右
餐厅:一般用吊灯,色温2700-3500K,显色指数要在85以上,照度在200lux左右
工作区:照度250-500lux,色温5000k(可以略低,但不高于5000k),显色指数90以上
阅读区:色温2700K-4000K,光通量300~500lm,显色指数90以上
卫生间/厨房:照度100-200lux,色温4500K
墙漆/墙布:乳胶漆不用迷信进口产品,认准包装上的环保标志即可
九、安装阶段
1、预约商家安装:

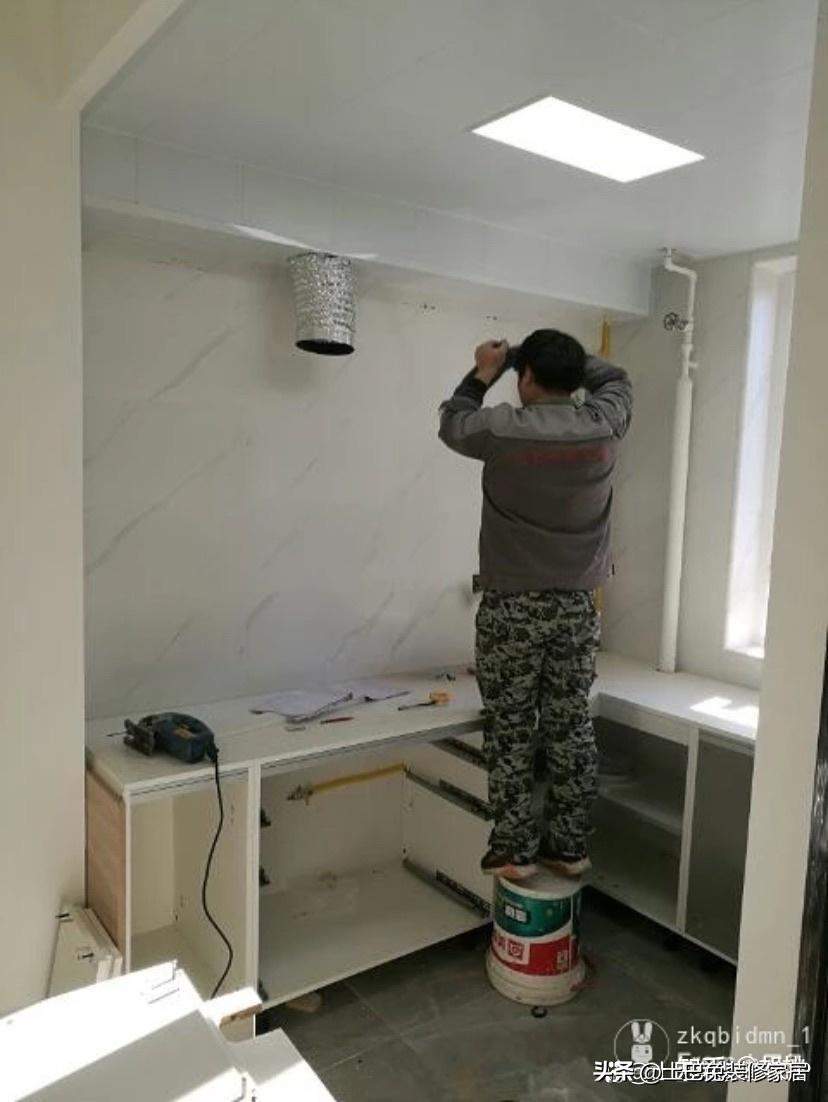

橱柜—-橱柜是个配合工程,应提前约好烟机、灶具和水槽。最好同一天送来并跟橱柜一起同时安装。提前跟橱柜厂协商,可以把裁下灶具和水槽位置的人造石台面一并带过来
厨卫集成吊顶安装—-工期不紧张的可以等油漆全部做好,这样比较卫生。先安装热水器和浴霸,安装好后,吊顶封边才能更好地半包热水器,也就是更美观地衔接了
开关插座安装—-在水电改造的时候,工人留好了开关和插座的位置,到这个环节主要是进行最后一步的安装,就是接好电线,安上面板
灯具安装—–水电阶段已经留好了灯具的线头,这个环节可以直接安装灯具,并进行通电测试
室内门安装—–室内门应先于地板安装,主要因为装门步骤复杂,合页、门锁、门吸、门框等等,所用工具众多,值得注意的是应先装地板,避免在装门过程中对地板产生不必要的损坏
马桶安装—-马桶安装相对较容易,一般买回之后,自己安装或请工人师傅安装皆可
木地板安装—-因为地板在施工的时候容易受到损坏,所以几乎是在硬装结束的时间进行安装
定制柜安装—–定制柜也是这个时候进场,地板安装之后再整体进行安装
五金安装—-安装晾衣架、窗帘杆、灯目,洁具、卫浴等五金件,同样建议在装地板前,将这些灰尘散落较多的项目一一搞定主题
2、施工环节&注意事项:
补漆—–安装阶段容易环节多,人也多,容易磕碰到墙角,损伤漆面,这时候可以让油漆工对有问题的地方进行修补,给整体硬装画上一个完美的句号
开荒保洁——在硬装完成后,家具家电进场前进行开荒保洁,最好在窗帘安装前完成
十、软装阶段
软装进场—–①注意跟商家确认 好是否送货上楼。有一些大件家具,商家送货上楼需要另
外收费,所以这一步提前商量好,避免后期扯皮。
开荒保洁—–②原则上按照先大件再小件的顺序进场。先大件后小件方便看到大件家具摆放好
以后的剩余尺寸,活动空间,来进一步考虑小件家具的合理和需求。
十一、准备入住阶段
通风去甲醛:
①去甲醛不要迷信偏方—–像网上很多人推荐的柚子皮、洋葱、橙子来去除甲醛,这种其实是完全没有效 果的,只能起到去除味道的功效
②最有效的还是通风 。 通风是最有效、最快、成本最低的除甲醛方法。最好通风三个月以上
开通电视网络—–去网点办理电视、网络等手续
开通燃气—–去燃气公司开通燃气就可以正式入住啦
